Budowa domu – co po kolei? Etapy inwestycji krok po kroku
Budowa domu powinna przebiegać w kolejności wynikającej z konstrukcji budynku i zarządzania wilgocią. Najpierw powstają fundamenty, ściany i dach, potem budynek zostaje zamknięty, a dopiero później prowadzi się większość prac instalacyjnych, tynkarskich i wykończeniowych. Każde przejście między etapami powinien potwierdzić kierownik budowy.
Budowa domu co po kolei? Harmonogram w skrócie
| Etap | Zakres prac | Szacowany czas | Kluczowi specjaliści |
|---|---|---|---|
| Stan zerowy | Przygotowanie terenu, wykopy, fundamenty i izolacje | Około 2–4 tygodni | Geodeta, ekipa fundamentowa, instalator sanitarny |
| Stan surowy otwarty | Ściany, stropy, schody, kominy, więźba i pokrycie dachu | Około 2–4 miesięcy | Murarsko-ciesielska, konstruktor, dekarz |
| Stan surowy zamknięty | Okna, drzwi zewnętrzne i brama garażowa | Około 1–3 miesięcy | Monter stolarki, dekarz, ekipa elewacyjna |
| Instalacje i tynki | Instalacje wewnętrzne, tynki, izolacje i posadzki | Około 2–3 miesięcy | Elektryk, hydraulik, instalator wentylacji, tynkarz |
| Wykończenie | Malowanie, podłogi, płytki, wyposażenie i odbiory | Około 3–6 miesięcy | Glazurnik, malarz, parkieciarz, stolarz |
Podane terminy są orientacyjne. Wpływają na nie między innymi wielkość i forma domu, technologia murowana lub inna, pogoda, dostępność ekip, dostawy materiałów oraz przerwy technologiczne.
1. Stan zerowy – fundamenty i zabezpieczenie podłoża
Stan zerowy obejmuje przygotowanie terenu i wykonanie elementów, na których oprze się cały budynek. Najpierw geodeta wytycza obrys domu, a ekipa wykonuje roboty ziemne. Następnie powstają ławy lub płyta fundamentowa, ściany fundamentowe, instalacje prowadzone pod budynkiem oraz izolacje.
Na tym etapie trzeba szczególnie dopilnować izolacji przeciwwilgociowej. Powinna tworzyć ciągłą, szczelną warstwę, połączoną z izolacją podłogi i ścian. Późniejsze naprawienie przerwanej hydroizolacji może wymagać odkopywania fundamentów albo rozbierania fragmentów podłogi.
Zakres prac może obejmować także izolację termiczną fundamentów, zasypanie wykopów, wykonanie podkładu podłogowego oraz fundamentów pod ściany działowe. Kierownik budowy powinien sprawdzić zbrojenie, przebieg instalacji i izolacje przed ich zakryciem lub zalaniem betonem.
Przed przejściem dalej sprawdź następujące elementy:
- Obrys budynku i poziomy zostały wytyczone przez geodetę.
- Fundamenty wykonano zgodnie z projektem i właściwie zaizolowano.
- Przejścia instalacyjne znajdują się w zaplanowanych miejscach.
- Odbiór robót zanikających został odnotowany w dokumentacji budowy.
2. Stan surowy otwarty – ściany, stropy i dach
Stan surowy otwarty, czyli SSO, oznacza budynek z wykonaną konstrukcją, ale bez docelowej stolarki zamykającej otwory. W typowym domu obejmuje ściany nośne i działowe, stropy, schody żelbetowe, kominy, konstrukcję dachu oraz jego pokrycie. Jeśli projekt przewiduje piwnicę, jej wykonanie również należy do wcześniejszej części tego procesu.
Kolejność wynika z przenoszenia obciążeń. Fundamenty muszą osiągnąć wymagany stan, zanim oprze się na nich ściany. Ściany poprzedzają stropy, a stropy i ściany tworzą podporę dla konstrukcji dachu. Dopiero po zamknięciu bryły dachem można ograniczyć ryzyko zalania wnętrza.
Po wykonaniu więźby i pokrycia montuje się obróbki oraz orynnowanie. Warto zaplanować ten etap tak, aby przed okresem zimowym budynek miał zabezpieczone fundamenty, dach i otwory. SSO może być technicznym momentem przerwy, ale otwory okienne i drzwiowe trzeba wtedy skutecznie osłonić, a konstrukcję zabezpieczyć przed wodą.

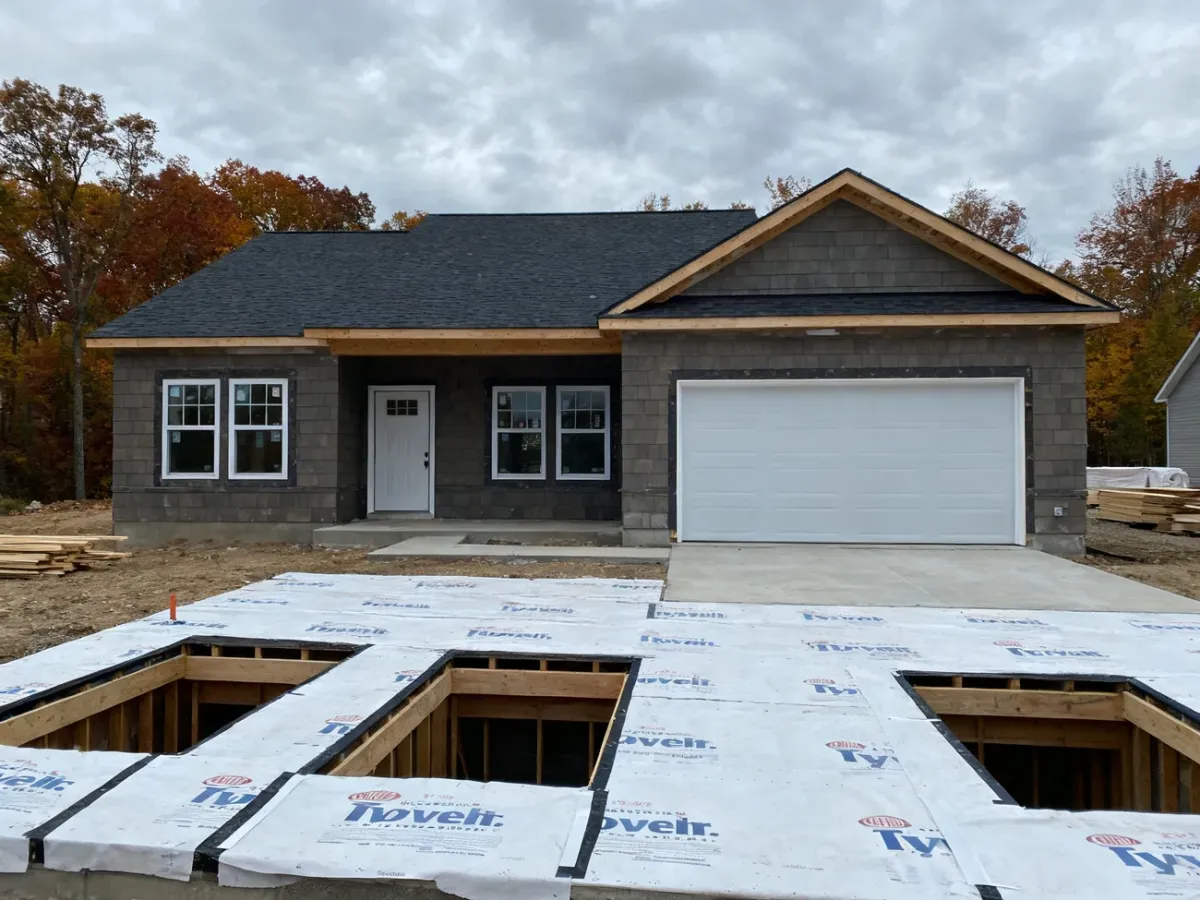

3. Stan surowy zamknięty – kiedy budynek jest rzeczywiście zabezpieczony?
Stan surowy zamknięty, czyli SSZ, powstaje po zakończeniu SSO i zamontowaniu zewnętrznych okien, drzwi oraz bramy garażowej, jeśli występuje. Różnica jest prosta: SSO ma dach, ściany i otwarte otwory, natomiast SSZ ma już zamkniętą bryłę budynku.
Nie należy utożsamiać SSZ z domem gotowym do zamieszkania. W środku nadal mogą nie istnieć instalacje, tynki, posadzki ani izolacja poddasza. Znaczenie tego etapu polega na ochronie wnętrza przed deszczem, śniegiem i przeciągami. Dzięki temu można planować prace mokre z mniejszym ryzykiem zawilgocenia.
Po zamontowaniu stolarki warto możliwie szybko zabezpieczyć także zewnętrzne newralgiczne miejsca, między innymi połączenia okien z murem, dach, parapety i obróbki. Zakres elewacji może być realizowany przed tynkami wewnętrznymi, szczególnie gdy zbliża się jesień i priorytetem jest ochrona budynku przed opadami.
4. Instalacje, tynki i posadzki – kolejność prac wewnątrz
Po zamknięciu budynku rozpoczyna się etap, w którym kolejność robót ma bezpośredni wpływ na trwałość instalacji i ilość poprawek. Najczęściej najpierw wykonuje się instalację elektryczną, następnie tynki, później wybrane instalacje prowadzone w sposób niekolidujący z tynkami, a na końcu warstwy podłogowe.
Typowy układ prac wewnętrznych wygląda następująco:
- Rozprowadzenie przewodów elektrycznych, teletechnicznych i elementów wymagających bruzdowania.
- Wykonanie tynków wewnętrznych, które są pracą mokrą i bardzo brudzącą.
- Montaż instalacji wentylacji mechanicznej, jeśli przewidziano ją w projekcie, oraz pozostałych instalacji po zabezpieczeniu ich przed zabrudzeniem.
- Wykonanie hydroizolacji, ułożenie izolacji podłogi i ogrzewania podłogowego.
- Wykonanie wylewek i rozpoczęcie suszenia budynku.
Nie oznacza to, że każdy dom wymaga identycznego harmonogramu. Instalatorzy muszą uzgodnić przebieg rur, przewodów i podejść z tynkarzami oraz posadzkarzami. Przed zalaniem wylewką trzeba sprawdzić instalacje, wykonać wymagane próby i sporządzić dokumentację odbiorową.
Dlaczego prowadzenie instalacji w podłodze wymaga ostrożności?
Większość instalacji lepiej prowadzić w ścianach, stropie albo zaprojektowanych szachtach. Przypadkowe układanie wielu przewodów na podłodze zwiększa ryzyko ich uszkodzenia, utrudnia wykonanie szczelnej hydroizolacji i może przebić warstwę izolacji termicznej. Każde przejście przez podłogę powinno być zaplanowane, osłonięte i zaakceptowane przez kierownika budowy oraz projektanta instalacji.
5. Wykończenie domu – od powierzchni do wyposażenia
Prace wykończeniowe można rozpocząć po zakończeniu robót mokrych i zapewnieniu warunków do wysychania. Najpierw trzeba kontrolować wilgotność tynków oraz posadzek, ponieważ zbyt szybkie zamknięcie wilgoci pod panelami, deskami lub okładziną może doprowadzić do ich odkształcenia.
W tej fazie wykonuje się między innymi izolację i zabudowę poddasza, szpachlowanie, malowanie, płytki, podłogi, parapety wewnętrzne, drzwi wewnętrzne, biały montaż, oprawy oświetleniowe i wyposażenie kuchni. Kolejność zależy od projektu, ale ciężkie i brudne prace powinny poprzedzać montaż delikatnych elementów oraz mebli.
Ocieplenie poddasza wełną może być wykonane wcześniej, jeśli konstrukcja dachu jest sucha, ma prawidłową membranę i zapewnioną wentylację. Płyty gipsowo-kartonowe lepiej montować później, po tynkach i wylewkach, gdy wilgotność w budynku jest niższa.
Na co uważać przy zmianie kolejności?
Nie istnieje jeden harmonogram pasujący do każdej budowy, ale każda zmiana powinna mieć techniczne uzasadnienie. Największe ryzyko wiąże się z wilgocią i zanieczyszczeniem powierzchni. Tynki wymagają dużej ilości wody, dlatego wykonywanie ich w niezamkniętym budynku albo na gotowych posadzkach może oznaczać długie suszenie, zabrudzenia i naprawy.
Nie przyspieszaj budowy kosztem suszenia. Tynki i wylewki muszą wyschnąć, a budynek powinien być regularnie wietrzony lub ogrzewany zgodnie z zaleceniami technologicznymi.
Tynkowanie zimą wymaga szczególnej ostrożności. Ujemne temperatury i brak możliwości prawidłowego ogrzewania oraz wentylowania pomieszczeń mogą pogorszyć wiązanie i schnięcie materiałów. Z kolei latem trzeba uwzględnić intensywne opady oraz zbyt szybkie wysychanie niektórych warstw.
Przed zmianą ustalonego harmonogramu przeanalizuj przede wszystkim:
- Czy budynek jest chroniony przed opadami i przewiewaniem.
- Czy wykonana warstwa nie zostanie uszkodzona przez następną ekipę.
- Czy instalacje można bezpiecznie zakryć lub pozostawić odkryte.
- Czy wilgoć będzie mogła odparować przed montażem kolejnych warstw.
- Czy kierownik budowy zaakceptował zmianę i wpisał istotne ustalenia do dokumentacji.
Czy można przejść do następnego etapu?
Przejście dalej powinno wynikać z odbioru prac, a nie wyłącznie z terminarza wykonawcy. Przed rozpoczęciem kolejnej fazy sprawdź:
- Zakres poprzedniego etapu odpowiada projektowi i ustaleniom z wykonawcą.
- Instalacje zostały sprawdzone, a próby i pomiary wykonano przed ich zakryciem.
- Izolacje są ciągłe, szczelne i nie zostały uszkodzone przez kolejne roboty.
- Tynki i posadzki osiągnęły stan pozwalający na montaż następnych warstw.
- Budynek jest zabezpieczony przed wodą, a pomieszczenia można skutecznie wietrzyć.
- Kierownik budowy potwierdził gotowość do kolejnych prac w dzienniku budowy lub dokumentacji odbiorowej.
Największą wartość ma kontrola robót zanikających, czyli tych, które wkrótce zostaną przykryte betonem, tynkiem albo warstwą podłogi. Później ich sprawdzenie staje się trudne, a czasem wymaga kosztownego odkrywania.
Plan budowy domu powinien mieć margines
Logiczna kolejność prac ogranicza poprawki, ale nie eliminuje wpływu pogody, dostaw i dostępności ekip. Dlatego harmonogram powinien uwzględniać rezerwy czasowe, zwłaszcza przed zamknięciem budynku, tynkami i posadzkami.
Kierownik budowy nie zastępuje wykonawców, ale kontroluje zgodność robót z projektem, wskazuje momenty odbioru i pomaga ocenić, czy można bezpiecznie przejść dalej. Przy budowie prowadzonej systemem gospodarczym jest jednym z najważniejszych specjalistów po stronie inwestora.
